Quelle résistance doit avoir un dallage industriel pour supporter des charges lourdes ?

Un chariot élévateur orange manœuvre entre des rayonnages métalliques dans un entrepôt industriel au sol béton lisse, lumière naturelle filtrant par les verrières
1 avril 2026

Un chariot élévateur de 5 tonnes concentre sa charge sur moins de 0,5 m² de surface. Face à cette réalité physique, la question du dimensionnement devient vite critique. Trop fin, le dallage fissure en moins de deux ans. Surdimensionné, il alourdit inutilement le budget et rallonge les délais de mise en service. Les chiffres du rapport 2025 de l’Observatoire de la Qualité de la Construction le confirment : les fondations superficielles représentent encore 9,8 % des coûts de réparation décennaux, malgré une amélioration depuis l’obligation d’études de sol en 2020.

Vos repères clés pour un dallage correctement dimensionné :

  • Classe de résistance : C30/37 minimum pour circulation d’engins (30 MPa sur cylindre à 28 jours)
  • Épaisseur : 15 à 20 cm selon intensité des charges et portance du sol
  • Seuil réglementaire : béton armé obligatoire au-delà de 5 MPa ou 80 kN/m² (DTU 13.3)
  • Délai critique : 28 jours de cure avant toute mise en charge

Les fondamentaux de la résistance d’un dallage industriel

Résistance minimale pour charges lourdes :

Une classe C30/37 minimum et une épaisseur de 15 à 20 cm, selon les préconisations du NF DTU 13.3 pour les usages industriels intensifs avec circulation d’engins.

La résistance d’un dallage industriel repose sur trois paramètres indissociables : la classe de résistance du béton, l’épaisseur de la dalle et la qualité du sol support. Ignorer l’un de ces trois éléments revient à construire sur du sable — au sens propre comme au figuré.

Selon la classification NF EN 206 publiée par Infociments, la classe C30/37 correspond à une résistance caractéristique de 30 MPa mesurée sur cylindre et 37 MPa sur cube, après 28 jours de cure. C’est cette valeur sur cylindre qui sert de référence pour le dimensionnement selon l’Eurocode 2. Pour un entrepôt logistique standard avec circulation de chariots, descendre en dessous de cette classe expose à une usure prématurée.

La confusion entre charges statiques et dynamiques piège régulièrement les non-spécialistes. Un rack de stockage de 10 tonnes réparties sur quatre pieds n’exerce pas la même contrainte qu’un chariot de 5 tonnes dont les roues concentrent la pression sur quelques centimètres carrés. Les spécialistes du dallage industriel dimensionnent systématiquement pour le cas de charge le plus défavorable — généralement le poinçonnement sous roues d’engins.

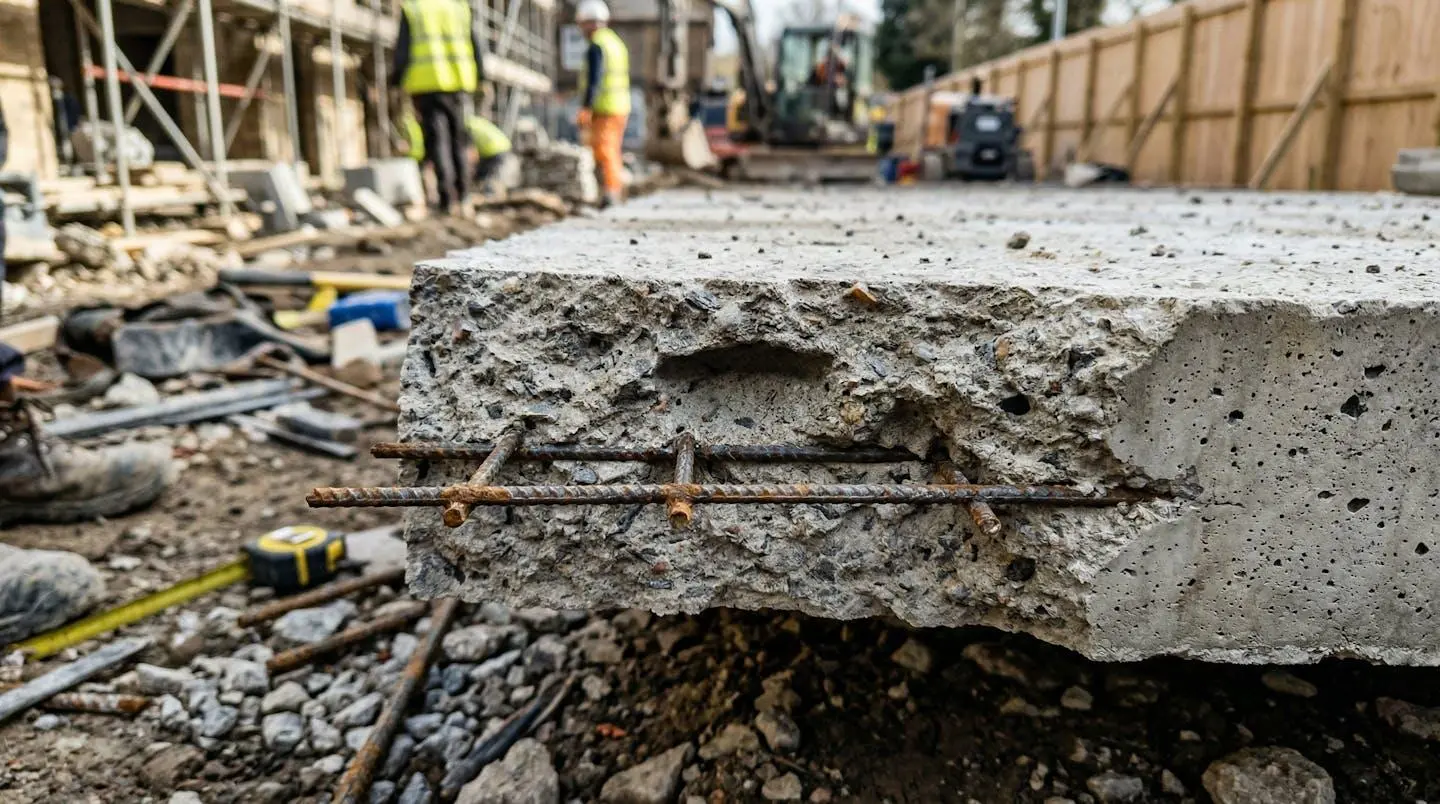

Gros plan sur une coupe de dallage béton révélant l'épaisseur de la dalle et le treillis soudé métallique en partie haute, arrière-plan flouté de chantier
Point de contrôle avant coulage : vérifier l’enrobage minimum de 3 cm du treillis pour garantir sa protection contre la corrosion.

Comment dimensionner selon le type de charges

Le NF DTU 13.3 révisé en décembre 2021 a clarifié les seuils de dimensionnement. Selon les exigences du NF DTU 13.3 détaillées par la FFB, le béton armé devient obligatoire dès lors que les charges dépassent 5 MPa ou 80 kN/m². Au-delà de 20 kN/m² ou 20 kN de charge concentrée sur isolant, aucune alternative n’existe.

La pratique terrain montre que ces seuils réglementaires constituent des minimums. Les bureaux d’études appliquent généralement des coefficients de sécurité qui amènent à préconiser des épaisseurs supérieures, surtout lorsque l’épaisseur de dallage selon l’usage doit anticiper une évolution des équipements.

Épaisseur et classe de béton selon vos charges
Type d’usage Charge type Épaisseur conseillée Classe minimale Armatures
Stockage léger<meta itemprop="description" content="Palettes Palettes < 500 kg 12-15 cm C25/30 Fibres ou treillis léger
Logistique standard Chariots 3-5 tonnes 15-18 cm C30/37 Treillis ST25 ou fibres métal
Industrie lourde 8 tonnes, 18-25 cm, C35/45″> Engins > 8 tonnes 18-25 cm C35/45 Armatures HA calculées
Zones de circulation intensive Passages répétés 18-22 cm C30/37 Fibres métal + treillis

Ces valeurs supposent un sol support correctement préparé, avec un module de réaction suffisant. Un terrain argileux ou remblayé nécessitera une surépaisseur de 3 à 5 cm ou un traitement préalable.

Béton armé ou béton fibré : le bon choix pour votre projet

Le débat entre béton armé traditionnel et béton fibré ne se résume pas à une question de coût. Chaque solution répond à des contraintes spécifiques, et le mauvais choix se paie sur la durée. Les retours chantier révèlent des situations où l’économie initiale sur les armatures a généré des coûts de maintenance trois fois supérieurs en dix ans.

Béton armé : les atouts

  • Résistance supérieure aux charges concentrées extrêmes
  • Comportement prévisible validé par décennies de retours
  • Réparations localisées possibles

Béton armé : les limites

  • Mise en œuvre plus longue (pose treillis)
  • Risque de corrosion si enrobage insuffisant
  • Coût main-d’œuvre supérieur

Le béton fibré (fibres métalliques ou synthétiques) présente un avantage décisif pour les dallages soumis à des contraintes de retrait : la répartition homogène des fibres limite la propagation des microfissures. Pour les environnements agroalimentaires ou pharmaceutiques, cette solution simplifie aussi le nettoyage en évitant les remontées de rouille.

Vue d'ensemble d'un entrepôt logistique moderne avec sol béton lisse gris, allées de circulation marquées, rayonnages métalliques en arrière-plan
Les zones de circulation intensive subissent des passages répétés : le dosage en fibres doit être adapté pour résister à l’abrasion sur 20 ans.

Les questions d’épaisseur et conformité du dallage béton reviennent systématiquement lors des audits assurance. Un dallage fibré mal dosé (en dessous de 25 kg/m³ de fibres métalliques) peut être requalifié en non-conforme, avec les conséquences que cela implique en cas de sinistre.

Les erreurs de dimensionnement les plus coûteuses

Les 3 défauts qui génèrent 80 % des sinistres dallage :

  • Épaisseur calculée sans marge sur les charges réelles d’exploitation
  • Cure écourtée pour accélérer la mise en service (< 21 jours)
  • Sol support non traité ou étude géotechnique absente

Les données de sinistralité sont sans appel. La base Sycodés recense plus de 670 000 dommages décennaux depuis 1995, et les défauts de stabilité — fissurations comprises — représentent une part significative des réclamations sur les locaux d’activité.

Cas fréquent : le sous-dimensionnement en entrepôt logistique

Prenons une configuration classique : un entrepôt de 2 500 m² dans le Sud-Ouest, dallage initial de 12 cm sous circulation de chariots élévateurs de 5 tonnes. Après 18 mois d’exploitation, des fissures linéaires apparaissent dans les allées principales. Le diagnostic révèle un sous-dimensionnement : la reprise partielle avec renforcement à 18 cm et ajout de fibres métalliques a représenté un surcoût de 40 % par rapport au budget initial. Sans compter les trois semaines d’arrêt d’exploitation.

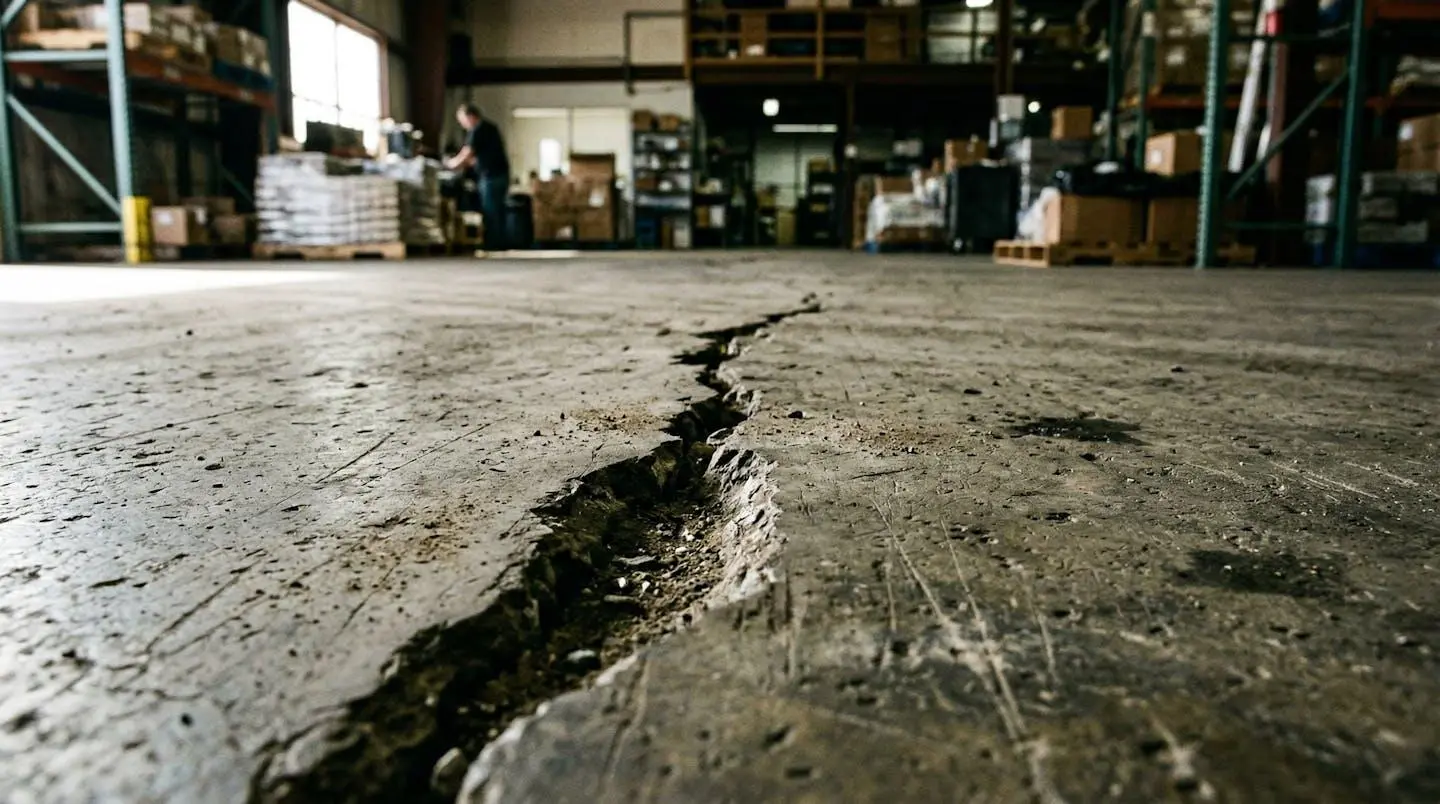

Fissure linéaire traversant un dallage béton industriel gris, vue rasante mettant en évidence le défaut, environnement d'entrepôt logistique
Signal d’alerte : une fissure dépassant 0,3 mm de largeur nécessite un diagnostic structurel avant aggravation.

L’erreur inverse existe aussi : le surdimensionnement systématique. Passer d’une épaisseur de 18 à 25 cm « par sécurité » augmente le coût de 30 à 40 %, allonge le séchage d’une semaine et ne règle pas les problèmes liés à un sol support déficient. La bonne approche consiste à investir dans une étude géotechnique sérieuse plutôt que dans du béton supplémentaire.

Les joints de retrait constituent un autre point critique. Réalisés trop tard (au-delà de 48 heures après coulage) ou mal positionnés, ils laissent la fissuration se développer de manière anarchique. L’espacement recommandé — généralement 25 à 30 fois l’épaisseur — doit être respecté scrupuleusement.

Vos questions sur la résistance des dallages industriels

Questions fréquentes sur le dimensionnement

Quelle épaisseur minimale pour un entrepôt avec chariots de 5 tonnes ?

Comptez 15 à 18 cm d’épaisseur avec une classe C30/37 minimum. Cette fourchette suppose un sol support correctement préparé (module de réaction k ≥ 50 MPa/m). Sur terrain argileux ou remblayé, prévoyez 3 à 5 cm supplémentaires ou un traitement de sol préalable.

Le béton fibré peut-il remplacer le béton armé pour des charges lourdes ?

Pas systématiquement. Le DTU 13.3 impose le béton armé au-delà de certains seuils (5 MPa ou 80 kN/m²). Le béton fibré convient aux charges réparties et aux sollicitations de retrait, mais les charges concentrées extrêmes nécessitent un calcul spécifique validant la solution.

Combien de temps attendre avant de circuler sur un dallage neuf ?

Le béton atteint sa résistance nominale après 28 jours de cure dans des conditions normales (température > 5°C, humidité contrôlée). Une circulation piétonne légère est généralement possible après 7 jours, mais les engins lourds doivent impérativement attendre les 28 jours — ou plus en période froide.

L’étude de sol est-elle obligatoire pour un dallage industriel ?

Depuis 2020, l’étude géotechnique est devenue obligatoire pour de nombreux projets de construction. Les assureurs l’exigent systématiquement pour les locaux d’activité de surface significative. Son coût (quelques milliers d’euros) est dérisoire face aux risques d’un dallage posé sur un sol inadapté.

Pour approfondir les spécificités techniques selon votre projet, le guide des dallages techniques détaille les critères de sélection par secteur d’activité.

Votre plan d’action avant validation du devis

Points de contrôle avant signature

  • Vérifier que le devis mentionne explicitement la classe de résistance (C30/37 minimum pour usage intensif)
  • Exiger l’étude géotechnique avant validation du dimensionnement
  • Confirmer le délai de cure prévu avant mise en service (28 jours minimum)
  • Demander le plan de calepinage des joints de retrait

La question du juste dimensionnement ne se pose qu’une fois — au moment de la construction. Un dallage correctement spécifié dès le départ garantit 20 à 30 ans d’exploitation sans intervention majeure. L’investissement initial dans une étude sérieuse et des matériaux adaptés reste la meilleure assurance contre les mauvaises surprises.

Précisions sur le dimensionnement et les normes

  • Ce guide présente les principes généraux et ne remplace pas une étude de sol et un calcul de structure par un bureau d’études qualifié
  • Les épaisseurs et classes de résistance mentionnées sont indicatives et doivent être validées selon les contraintes spécifiques de chaque projet
  • Les normes DTU et Eurocodes évoluent régulièrement : vérifier les versions en vigueur à la date du projet

Risques identifiés :

  • Risque de fissuration prématurée si épaisseur insuffisante pour les charges réelles
  • Risque de non-conformité assurance si dimensionnement non validé par bureau de contrôle

Pour toute décision engageante, consultez un bureau d’études structure ou un bureau de contrôle agréé.

Rédigé par Julien Moreau, rédacteur web spécialisé dans le secteur du BTP et des techniques de construction, s'attachant à décrypter les normes techniques, synthétiser les retours terrain et croiser les sources officielles pour offrir des guides pratiques aux professionnels de l'industrie.
